NASTAVLJENI RADOVI NA PREČIŠĆIVAČU VODE, PRISTIGLA I OPREMA ZA JONSKU IZMENU

  •
  •
  •
  •
  •
  •
  •
  •
  •
  •
  •

Čim su to vremenski uslovi dozvolili, građevinski radovi na izgradnji postrojenja za prečišćavanje pitke vode nastavljeni su punim intenzitetom.

2

1

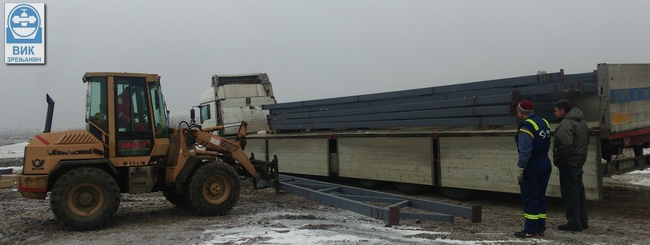

Čelična konstrukcija je pristizala i montirana i na minus 11 stepeni

Inače, ostali radovi su se odvijali i dok je temperatura bila nekoliko stepeni ispod nule. Pristizala je čelična konstrukcija za montažu hala za smeštaj opreme i radilo se na njenom postavljanju, kao i na montaži zidnih i krovnih panela objekta. U toku jučerašnjeg dana završeni su radovi na montaži hale za smeštaj opreme za ultrafiltraciju i reverznu osmozu, kao i radovi na osvetljenju unutar hale. U narednim danima počeće i montiranje opreme koja se nalazi u hali.

5

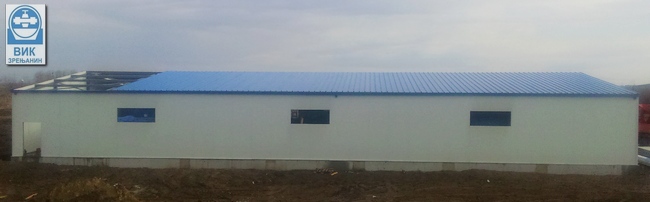

Završeni su kompletni radovi na montiranju hale za smeštaj opreme za ultrafiltraciju i reverznu osmozu

U sklopu bazena za prijem sirove vode, uz pomoć danskih stručnjaka, montiran je deo opreme predtretmana vode, a neposredno uz sam bazen završeni su zemljani i započeti betonski radovi na izradi pet tankova u kojima će se nalaziti rezervoari za smeštaj hemije koja se koristi u procesu prečišćavanja vode. Čim je temperatura prešla peti podeok, što je bio uslov, započeti su a juče i završeni radovi na hidroizolaciji unutrašnjih zidova bazena sirove vode.

1

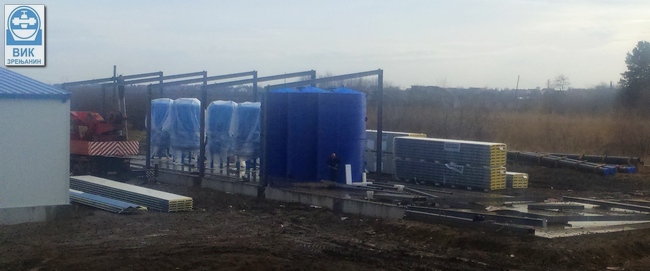

Radovi na izradi tankova za smeštaj hemije koji će se nalaziti pored bazena za sirovu vodu

Počeli su i građevinski radovi na objektu za privremeni smeštaj otpadnog mulja koji nastaje kao ostatak tokom procesa prečišćavanja vode.

4

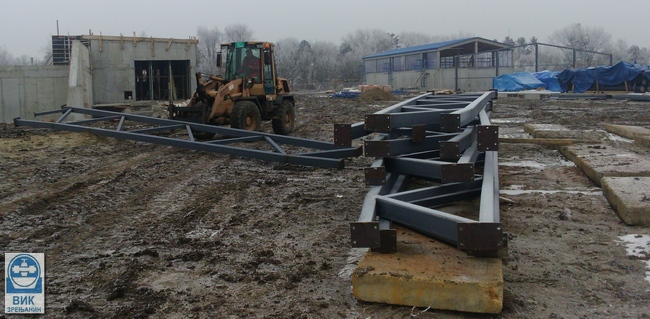

Započeti radovi na objektu za privremeni smeštaj otpadnog mulja

Dopremljen je i na ploču budućeg objekta za jonsku izmenu smešten deo opreme jonoizmenjivača, a započeti su radovi na postavljanju čelične konstrukcije pomenutog objekta.

2

3

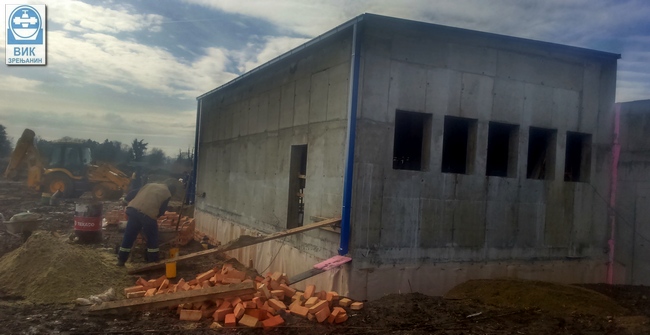

Pristigli deo opreme za jonsku izmenu postavljen je na ploču budućeg objekta čije je montiranje započeto

Na objektu za smeštaj pumpi koje regulišu hidraulično kretanje vode unutar postrojenja i potiskuju vodu u gradsku vodovodnu mrežu završeni su, minusom prekinuti, radovi na krovu i krovnoj pokrivci objekta i trenutno se vrši postavljanje spoljne izolacije objekta, čime će se završiti građevinski radovi na ovom objektu.

7

6

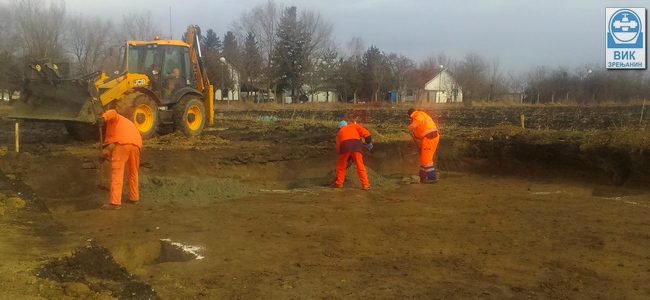

Završena je krovna konstrukcija i trenutno se radi izolacija na objektu za smeštaj pumpi

Počela je i proba vodoizdrživosti bazena pitke vode. Završena je proba prve, od dve, komore bazena. Danas počinje punjenje druge komore vodom i praćenje njene vodoizdrživosti.

Podsećamo, i dalje se svi radovi mogu uživo pratiti preko linkova na sajtu grada Zrenjanina i to putem dve kamere koje su instalirane na gradilištu postrojenja za prečišćavanje pitke vode.

Služba informisanja i poslovnih komunikacija
JKP „Vodovod i kanalizacija“ Zrenjanin

  •
  •
  •
  •
  •
  •
  •
  •
  •
  •
  •
